«Сделаем за две недели» — это стандартный ответ, который мы не даем. Потому что две недели — это либо пустой звук, либо компромисс с качеством.
Реальное время на производство первой партии украшений из латуни или бронзы — 4–6 недель. Последующие тиражи — 3–4 недели. Это не попытка затянуть процесс, а объективная сумма технологических этапов, каждый из которых требует времени.
Разберем по порядку. Считаем что 3D-модель у вас уже есть.
Реальное время на производство первой партии украшений из латуни или бронзы — 4–6 недель. Последующие тиражи — 3–4 недели. Это не попытка затянуть процесс, а объективная сумма технологических этапов, каждый из которых требует времени.
Разберем по порядку. Считаем что 3D-модель у вас уже есть.
Этап 1: Мастер-модель и форма — 5–7 дней
Первым делом мы получаем вашу 3D-модель и печатаем мастер-модель на 3D-принтере (воск или фотополимер).Перед этим, конечно, ее нужно проверить: геометрия, толщина, острые углы, замки.

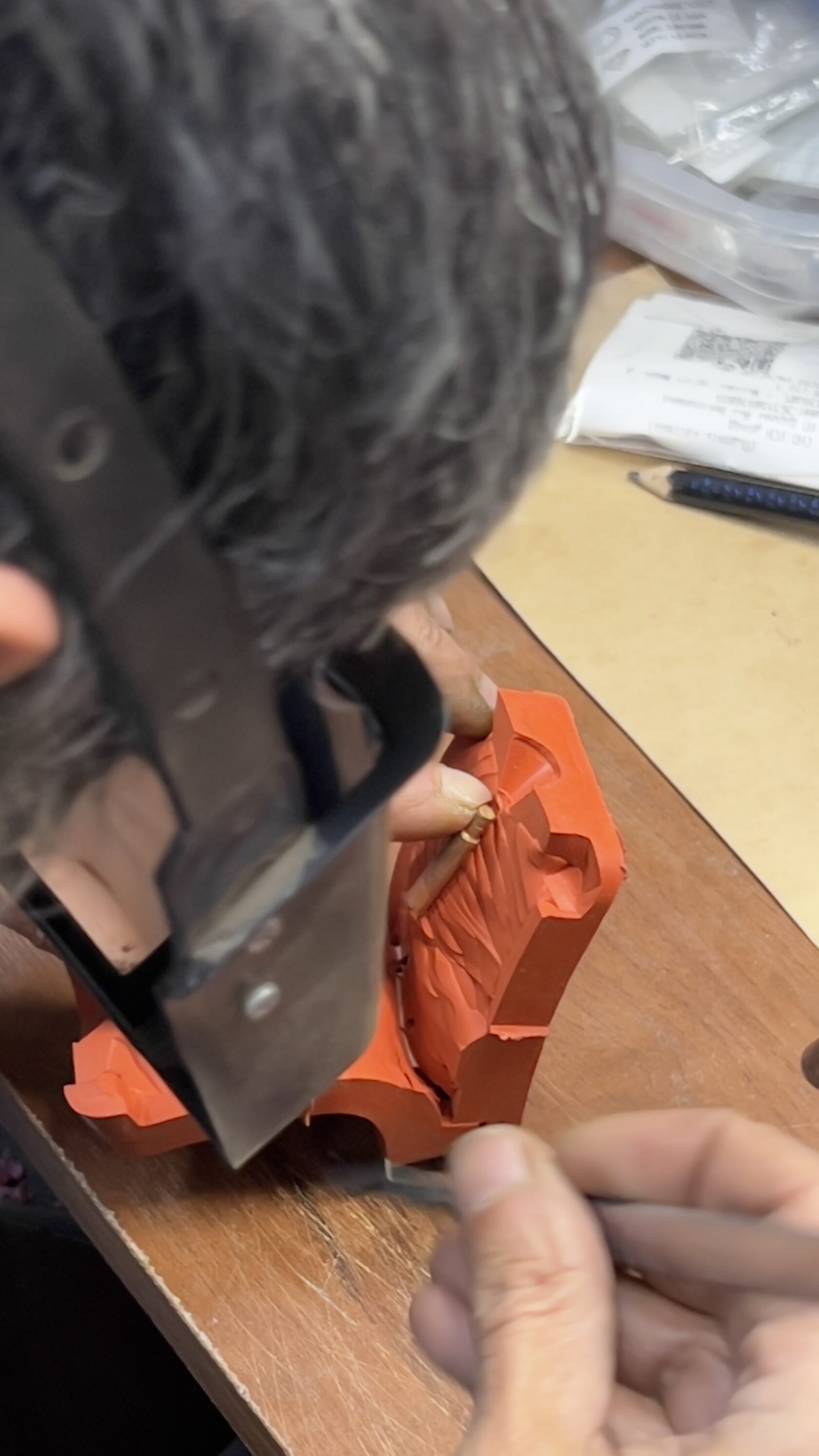

Если модель ок — отливаем силиконовую форму. Если нет — вносим правки, перепечатываем, проверяем снова.
Итого: в идеальном сценарии — 5 дней. Если правки — до 7–10.
Если модель ок — отливаем силиконовую форму. Если нет — вносим правки, перепечатываем, проверяем снова.
Итого: в идеальном сценарии — 5 дней. Если правки — до 7–10.
Этап 2: Литье восковок и металла — 3–4 дня
Из силиконовой формы мы отливаем восковые модели — их количество чуть больше тиража. Проверяем каждую на дефекты (воздушные пузыри, недолив воска). Собираем восковки в «ёлку».
В литье почти всегда есть небольшой процент брака — восковка с дефектом, металл не дошел, появилась усадка. Если мы заливаем один раз и видим 80% годных — делаем дозаливку. Это +1 день.
Итого: 3–4 дня.
В литье почти всегда есть небольшой процент брака — восковка с дефектом, металл не дошел, появилась усадка. Если мы заливаем один раз и видим 80% годных — делаем дозаливку. Это +1 день.
Итого: 3–4 дня.
Этап 3: Обрезка и первичная шлифовка — 2–3 дня
Украшения сняты с литников, но есть остатки металла в месте крепления. Их нужно спилить, зачистить бормашиной, снять заусенцы. Если модель сложная — с множеством деталей и переплетений — на обработку уходит больше времени.
Также на этом этапе мы проверяем геометрию: не повело ли металл после остывания, не «ушел» ли размер. Если села посадка замка — правим вручную.
Итого: 2–3 дня.
Также на этом этапе мы проверяем геометрию: не повело ли металл после остывания, не «ушел» ли размер. Если села посадка замка — правим вручную.
Итого: 2–3 дня.
Этап 4: Шлифовка и полировка — 5–7 дней
Это самый вариативный этап по времени. Полировка бывает:
Механическая полировка дает лучший результат, но требует человеческого времени. Один мастер за день обрабатывает до 50 простых украшений или до 20 сложных (с рельефом, отверстиями, мелкими деталями). Если тираж 300 штук сложной модели — это 15 человеко-дней.
Галтовка быстрее — за 1–2 дня обрабатывается большая партия. Но она не достает в углубления и не дает зеркального блеска. Часто мы комбинируем: галтовка + финишная ручная полировка.
Где задержка: крупный заказ клиента сдвигает очередь. Мы работаем с несколькими брендами одновременно, и если у всех одновременно заканчивается полировка — образуется очередь. Мы стараемся прогнозировать, но иногда сдвиг на 1–2 дня неизбежен.
Итого: 5–7 дней.
- механическая (вращающиеся щетки и пасты)
- галтовка (барабан с абразивной крошкой)
- комбинированная
Механическая полировка дает лучший результат, но требует человеческого времени. Один мастер за день обрабатывает до 50 простых украшений или до 20 сложных (с рельефом, отверстиями, мелкими деталями). Если тираж 300 штук сложной модели — это 15 человеко-дней.
Галтовка быстрее — за 1–2 дня обрабатывается большая партия. Но она не достает в углубления и не дает зеркального блеска. Часто мы комбинируем: галтовка + финишная ручная полировка.
Где задержка: крупный заказ клиента сдвигает очередь. Мы работаем с несколькими брендами одновременно, и если у всех одновременно заканчивается полировка — образуется очередь. Мы стараемся прогнозировать, но иногда сдвиг на 1–2 дня неизбежен.
Итого: 5–7 дней.
Этап 5: Гальваника — от 3 до 7 дней
Гальванический цех — это не конвейер, а участок с технологическими ваннами. На каждый цвет покрытия своя ванна. Если ванна занята под предыдущий заказ, ваша партия встает в очередь.
Сам процесс:
Итого чистое время — около 1 рабочего дня. Но очередь и подготовка ванн растягивают это до 3–7 дней.
Где задержка:
Итого: 3–7 дней.
Сам процесс:
- обезжиривание — 30 минут
- активация поверхности — 15 минут
- нанесение подслоя (медь или никель) — 1–2 часа
- нанесение финишного покрытия — 1–4 часа
Итого чистое время — около 1 рабочего дня. Но очередь и подготовка ванн растягивают это до 3–7 дней.
Где задержка:
- перегрузка цеха перед праздниками или распродажами — стандартный сдвиг
- брак на промежуточном слое — приходится смывать покрытие и начинать заново (+5 дней)
Итого: 3–7 дней.
Этап 6: Финишный контроль и доводка — 2–3 дня
После гальваники мы проверяем каждое украшение. Ищем:
Любой брак отправляем на переделку (переливка, полировка, гальваника).
Итого: 2–3 дня.
- точки контакта с подвесами — подкрашиваем вручную
- царапины и микросколы — бракуем или отправляем на переполировку
- визуальный разнотон — сравниваем цвета в одной партии
Любой брак отправляем на переделку (переливка, полировка, гальваника).
Итого: 2–3 дня.
В итоге
4 недели — оптимистичный прогноз. 6 недель — реалистичный с учетом очередей, правок и переделок.
